Construire une autoroute ne consiste pas seulement à tracer une ligne entre deux villes et à poser du bitume. Le projet doit démontrer son utilité, résister aux contraintes du terrain, obtenir plusieurs autorisations et limiter ses effets sur les habitants, l’agriculture et les milieux naturels. Je détaille ici les étapes concrètes, les coûts, les modes de financement et les critères qui permettent de juger si une nouvelle infrastructure répond réellement aux besoins de mobilité.
Les points qui déterminent vraiment la réussite d’une nouvelle autoroute
- Le besoin de mobilité doit être démontré par des études de trafic et une comparaison avec le ferroviaire, le transport collectif ou l’aménagement d’une route existante.
- Le tracé résulte d’un compromis entre temps de parcours, sécurité, coût, foncier, biodiversité et acceptabilité locale.
- La déclaration d’utilité publique et l’autorisation environnementale figurent parmi les étapes administratives les plus sensibles.
- Un tronçon neuf représente souvent plusieurs centaines de millions d’euros, selon sa longueur, son relief et le nombre d’ouvrages à construire.
- La mise en service n’est pas la fin du projet. Le trafic réel, les accidents, les nuisances et les effets sur l’urbanisation doivent encore être évalués.

Pourquoi créer une nouvelle autoroute
La première question n’est pas technique. Elle consiste à savoir quel problème de mobilité l’infrastructure doit résoudre. Il peut s’agir de désengorger une agglomération, de sécuriser un itinéraire très accidentogène, de relier deux bassins d’emploi ou d’améliorer l’accès d’un territoire enclavé.
Je me méfie des projets justifiés uniquement par un gain de temps théorique. Une autoroute peut fluidifier un axe pendant quelques années, puis attirer de nouveaux déplacements et provoquer une urbanisation diffuse autour des échangeurs. L’étude doit donc mesurer les effets sur plusieurs horizons, souvent à 10, 20 ou 30 ans, et pas seulement la circulation attendue le jour de l’ouverture.
Comparer les solutions avant de choisir le bitume
Un projet sérieux compare la construction neuve avec l’élargissement d’une route existante, la création d’un contournement, l’amélioration d’un échangeur ou le développement d’une offre ferroviaire. Cette comparaison porte sur le coût, le trafic, les émissions, le foncier consommé et la sécurité.
Dans certains cas, une route express à deux voies séparées ou une meilleure desserte en transport collectif répondent presque au même besoin pour un investissement inférieur. À mes yeux, l’autoroute doit être la solution la plus cohérente, et non la première réponse envisagée parce qu’elle semble synonyme de modernité.
Les données qui orientent la décision
Les ingénieurs utilisent des comptages routiers, des enquêtes origine-destination et des modèles de trafic. Ils estiment le nombre de véhicules, la part des poids lourds, les heures de pointe et les reports possibles depuis les routes voisines.
La qualité du modèle est décisive. Une prévision trop optimiste peut surestimer les gains économiques, tandis qu’une mauvaise prise en compte des transports collectifs peut donner l’impression qu’une nouvelle voie est indispensable. Les bilans réalisés après la mise en service servent justement à comparer les prévisions avec les effets observés.Du besoin au tracé retenu
Une fois l’opportunité reconnue, le maître d’ouvrage étudie plusieurs fuseaux, c’est-à-dire des bandes de territoire assez larges dans lesquelles le futur axe pourrait être implanté. Cette phase rassemble des spécialistes du trafic, de la géologie, de l’eau, de l’agriculture, du paysage, du bruit et de la biodiversité.
Le tracé final n’est donc pas une simple ligne droite. Il doit respecter des pentes acceptables, franchir les cours d’eau, éviter les zones instables et maintenir l’accès aux parcelles agricoles. Chaque détour peut augmenter la longueur, mais réduire le coût d’un tunnel, l’impact sur une zone humide ou le nombre de maisons à exproprier.
Les études techniques indispensables
- Études de trafic pour dimensionner les voies, les échangeurs et les aires de repos.
- Études géotechniques pour connaître la résistance des sols et anticiper les terrassements.
- Études hydrauliques pour gérer les eaux de pluie, les crues et les écoulements naturels.
- Diagnostic écologique pour repérer les espèces protégées, les corridors écologiques et les zones sensibles.
- Études acoustiques et paysagères pour limiter le bruit et l’impact visuel sur les villages.
- Évaluation socio-économique pour comparer les bénéfices attendus avec l’investissement public.
La concertation intervient pendant cette construction progressive du projet. Les habitants, les communes, les agriculteurs, les associations et les entreprises peuvent signaler des contraintes que les cartes ne montrent pas toujours. Une remarque locale sur un chemin agricole ou une zone inondable peut éviter une modification coûteuse plusieurs années plus tard.
Les autorisations qui peuvent modifier ou bloquer le projet
En France, une autoroute neuve relève d’une procédure particulièrement encadrée. La déclaration d’utilité publique, souvent appelée DUP, reconnaît que l’intérêt collectif du projet peut justifier sa réalisation et, si nécessaire, les acquisitions foncières.
Pour les créations d’autoroutes, cette déclaration relève en principe d’un décret en Conseil d’État. Elle intervient après une enquête publique au cours de laquelle le dossier, l’étude d’impact et les caractéristiques du projet sont présentés au public.
La séquence éviter, réduire, compenser
L’environnement n’est pas traité uniquement à la fin du dossier. La démarche française repose sur une logique en trois temps. Le projet doit d’abord éviter les impacts importants, puis les réduire lorsqu’ils ne peuvent pas être supprimés et enfin compenser les effets résiduels.
Concrètement, cela peut conduire à déplacer un échangeur, restaurer une zone humide, créer des passages pour la faune ou replanter des haies. La compensation ne rend pas automatiquement un projet acceptable. Elle doit être réalisable, suivie dans le temps et suffisamment proche des milieux affectés pour avoir une véritable utilité écologique.
Le foncier et les recours
Après la DUP, l’enquête parcellaire identifie les terrains concernés. Les acquisitions peuvent se faire à l’amiable, mais une procédure d’expropriation reste possible lorsque aucun accord n’est trouvé. Le délai, les indemnisations et le déplacement éventuel d’activités agricoles influencent directement le calendrier.
Les recours juridiques constituent une autre source d’incertitude. Une autorisation peut être contestée sur le fond, sur la méthode d’évaluation environnementale ou sur la régularité de la consultation. C’est pourquoi la solidité du dossier en amont compte autant que la qualité du chantier.

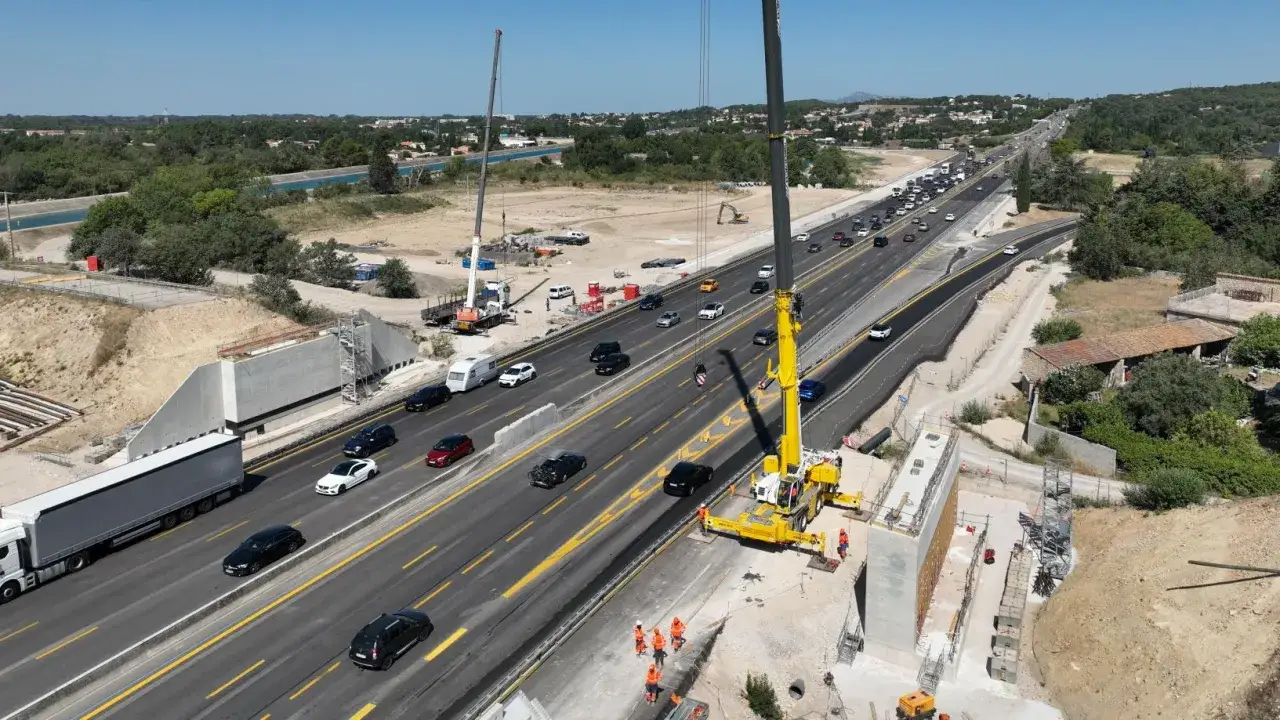

Comment se déroule la construction sur le terrain
Une fois les autorisations obtenues et les emprises libérées, les travaux commencent généralement par la préparation du site. Il faut déplacer certains réseaux, créer des accès de chantier, déboiser lorsque cela est autorisé, décaper la terre végétale et organiser la circulation des engins.
Le terrassement donne ensuite sa forme à la plateforme routière. Les déblais peuvent servir à remblayer d’autres secteurs, mais un mauvais équilibre entre les volumes de terre augmente les transports, les nuisances et la facture. C’est un point peu visible pour le public, pourtant il pèse fortement sur la durée du chantier.
Les ouvrages qui rythment le calendrier
Les ponts, viaducs, passages agricoles, tunnels et échangeurs avancent rarement au même rythme que la chaussée. Un seul ouvrage complexe peut devenir le chemin critique du projet, c’est-à-dire l’élément qui conditionne la date de mise en service.
Après la plateforme viennent les couches de chaussée, l’assainissement, les dispositifs de retenue, la signalisation, l’éclairage de certains secteurs et les équipements d’exploitation. Des essais contrôlent la portance, l’adhérence, le drainage et la sécurité avant l’autorisation d’ouverture.
La mise en service peut être progressive. Une section peut ouvrir avant la totalité de l’itinéraire, mais seulement si les raccordements, les accès de secours et les conditions de sécurité sont pleinement opérationnels. Les derniers travaux d’aménagement, comme les plantations ou certaines protections acoustiques, peuvent se poursuivre après l’ouverture.
Combien coûte une autoroute et qui la finance
Il n’existe pas de prix standard au kilomètre. Une section construite en plaine, avec peu d’échangeurs et des sols favorables, coûte beaucoup moins cher qu’un itinéraire montagneux comprenant des viaducs, des tunnels et des protections contre les risques naturels.
| Configuration du projet | Ordre de grandeur à retenir | Ce qui fait varier la facture |
|---|---|---|
| Section simple en terrain peu contraint | Plusieurs dizaines de millions d’euros | Terrassements, chaussée, foncier et équipements courants |
| Tronçon avec échangeurs et ouvrages importants | Centaines de millions d’euros | Ponts, franchissements, acquisitions et mesures environnementales |
| Projet complexe en zone urbaine ou montagneuse | Plusieurs centaines de millions, voire plus d’un milliard | Tunnels, viaducs, réseaux déplacés et contraintes de chantier |
Concession, financement public ou modèle mixte
Dans une concession, une société privée finance, conçoit, construit, exploite et entretient l’autoroute en échange du droit de percevoir les péages pendant une durée définie. Les contrats peuvent s’étendre sur plusieurs décennies, parfois de 40 à 80 ans selon le projet et son équilibre financier.
Ce modèle ne signifie pas que l’infrastructure est privée. L’autoroute reste généralement la propriété de l’État, tandis que le concessionnaire assume les risques d’exploitation et récupère son investissement grâce aux recettes. Lorsque le trafic prévu est insuffisant, une participation publique peut être nécessaire pour rendre le projet finançable.
Une gestion publique directe évite le péage, mais elle transfère davantage le coût de construction et d’entretien vers les budgets publics. Le bon choix dépend du trafic attendu, de l’intérêt territorial, de la capacité de remboursement et des priorités globales de mobilité.Mesurer les effets après la mise en service
Une nouvelle autoroute réduit parfois les temps de trajet et éloigne le trafic de transit des centres-villes. Elle peut aussi modifier les itinéraires domicile-travail, renforcer l’attractivité d’une zone commerciale ou accélérer la construction autour des échangeurs.
Les effets environnementaux ne s’arrêtent pas à la fin du chantier. Il faut suivre le bruit, la qualité de l’eau, la mortalité de la faune, l’artificialisation des sols et les émissions liées à l’usage. Une infrastructure peut améliorer la fluidité localement tout en générant davantage de kilomètres parcourus à l’échelle du territoire.
La simulation de transport aide à tester ces scénarios avant et après l’ouverture. Elle permet de comparer une autoroute neuve avec un réseau de bus express, une voie réservée, une amélioration ferroviaire ou une combinaison de solutions. Pour moi, c’est l’un des meilleurs moyens de dépasser l’opposition simpliste entre « construire » et « ne rien faire ».
Les résultats doivent être vérifiés plusieurs années après la mise en service. Le trafic, les accidents, les temps de parcours et les effets économiques réels peuvent différer des prévisions initiales. Cette évaluation est particulièrement importante pour les projets dont le coût dépasse 83,1 millions d’euros, seuil à partir duquel l’État réalise un bilan socio-économique après réalisation.
Une autoroute utile commence bien avant le premier terrassement
La création d’une autoroute réussie repose sur une chaîne complète de décisions. Il faut démontrer le besoin, comparer les alternatives, choisir un tracé robuste, sécuriser les autorisations, maîtriser les coûts et prévoir le suivi des effets après l’ouverture.
Le principal piège consiste à juger le projet uniquement à partir de la vitesse ou du nombre de kilomètres construits. Une infrastructure de transport est pertinente lorsqu’elle améliore réellement la mobilité, soutient le territoire sans fragiliser ses ressources et s’insère dans une stratégie cohérente avec le rail, les transports collectifs et les modes actifs.
